承载民族工业希望 彰显中国动力风范
坚定不移做强做优做大企业,,,,,展示中国装备制造业的实力与风范,,,,,为实现中华民族伟大再起的中国梦孝顺实力

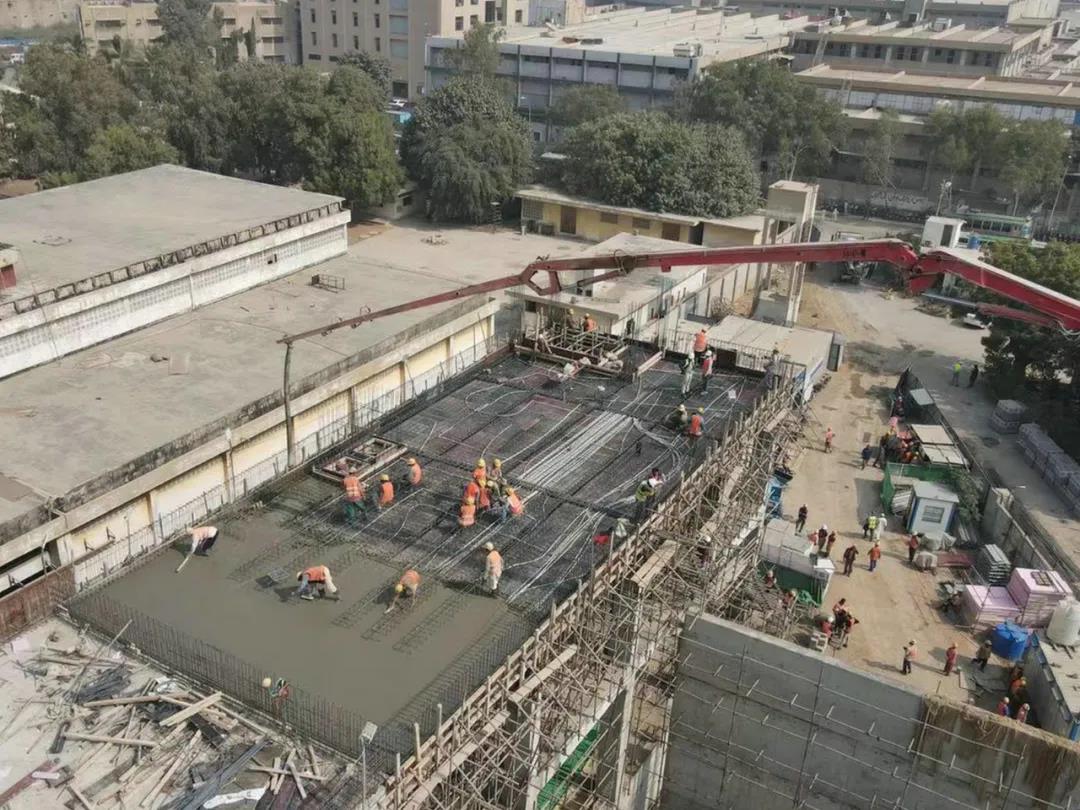

巴基斯坦滨佳胜三期项目厂外Landhi变电站控制楼结构顶板顺遂浇筑

泉源:壹定发

浏览量:

宣布时间:2021-01-25

壹定发(中国游)官方网站

        1月20日,,,,,壹定发集团国际公司承建的巴基斯坦滨佳胜三期项目厂外Landhi变电站控制室结构顶板第三段顺遂完成浇筑。。。至此,,,,,该变电站控制室顶板结构混凝土浇筑事情所有完成,,,,,实现了却构封顶,,,,,这也标记着该变电站所有修建结构施工完成,,,,,为后续的修建装修与装置施工涤讪了坚实基础。。。
        作为滨佳胜三期厂外规模最大的一座系统变电站,,,,,Landhi站控制楼总长达84.05米。。。为了节约工程本钱、缩短工期,,,,,在修建物设有两条结构伸缩缝,,,,,因此,,,,,控制楼结构封顶需要分三节举行,,,,,这也极大地提高了设计和施工难度,,,,,从第一节浇筑最先到控制楼结构封顶完成,,,,,历时长达15小时,,,,,共计浇筑混凝土242方。。。
        为了确保浇筑使命顺遂完成,,,,,壹定发国际滨佳胜三期项目团队悉心策划,,,,,详细安排了顶板浇筑前现场清静联合大检查,,,,,确保结构封顶事情的清静,,,,,并在施工前和业主、监理、施工单位召开多次施工前交底会,,,,,统筹妄想,,,,,合理安排施工工序,,,,,最终顺遂完成了滨佳胜三期厂外变电站重大土建施工里程碑节点。。。
        随着厂外Landhi变电站控制室顶板的顺遂浇筑,,,,,其他变电站将相继迎来重大节点,,,,,壹定发国际滨佳胜项目团队也将继续勇猛向前,,,,,大踏步向着项目顺遂完工前进。。。
